Tin tức dự án

Tiến Độ Dự Án Imperia Sensa Park T9/2026: Hoàn Thành Đê Bao & Hạ Tầng Kỹ Thuật

Đăng bởi: DnD Realty

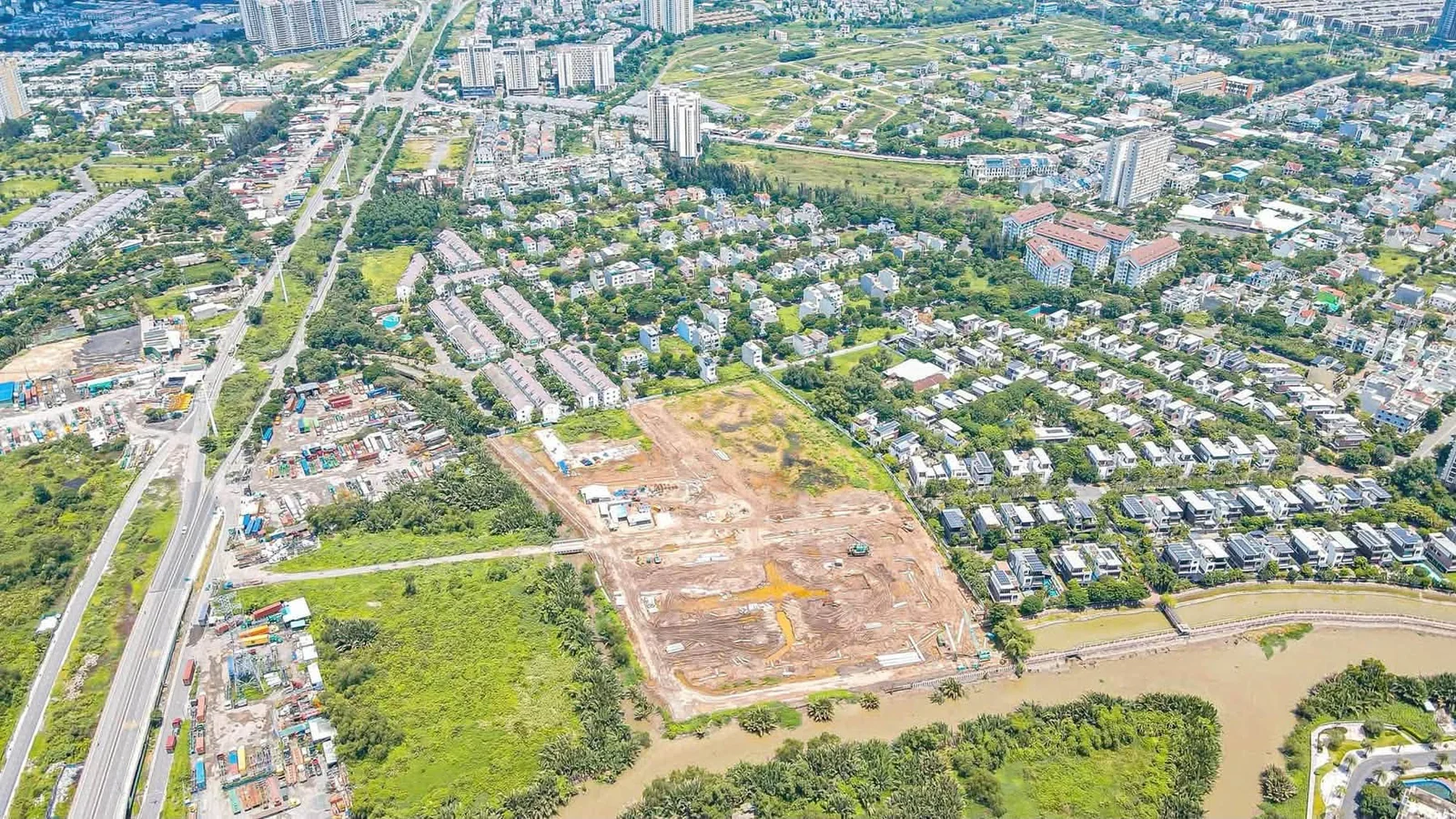

Ảnh flycam toàn cảnh dự án Imperia Sensa Park Liên Phường MIK Group ngày 03/09/2026

Tiến độ Imperia Sensa Park ghi nhận thực địa công trường đã hoàn tất đê bao cừ ván bê tông ven sông Rạch Chiếc và kênh Một Tấn. Công trường đang triển khai hạ tầng kỹ thuật ngầm và tập kết thiết bị ép cọc thử tải. Khách hàng có thể tham khảo thêm thông tin quy hoạch tổng thể tại trang Imperia Sensa Park.

Nội dung tóm tắt

Khảo sát thực địa công trường ghi nhận các nhà thầu thi công đang khẩn trương hoàn thiện các hạng mục san nền. Họ cũng lắp đặt mạng lưới cống ngầm và chuẩn bị thiết bị thí nghiệm cọc nền móng.

  • Dự án: Imperia Sensa Park (Khu dân cư Mỹ Phú), đường Võ Chí Công, TP. Thủ Đức.
  • Đơn vị phát triển: MIK Group.
  • Khởi công: Ngày 06/08/2026; tổng thầu Ricons / Coteccons, tư vấn giám sát CORE Project Management.
  • Hiện trạng công trường: Hoàn thành tuyến bờ kè đê bao khép kín, đang đặt ống cống hộp kỹ thuật và thử tải cọc móng.
  • Quy mô xây dựng: Khoảng 5 ha, gồm 2 khối tháp căn hộ (922 căn) và 93 sản phẩm thấp tầng.
  • Kế hoạch mở bán & bàn giao: Mốc mở bán chính thức và thời điểm bàn giao nhà đang chờ chủ đầu tư ban hành văn bản.
Cập nhật 28/09/2026 · Nguồn: Khảo sát thực địa công trường và thông cáo MIK Group

Khảo sát thực địa và tiến độ dự án Imperia Sensa Park

Kể từ lễ khởi công, công trường Imperia Sensa Park tại phường Phước Long B, TP. Thủ Đức do MIK Group phát triển luôn duy trì hoạt động thi công liên tục. Dàn máy móc cơ giới hoạt động tích cực nhằm hoàn thiện mặt bằng kỹ thuật. Chuyên viên DND Realty liên tục cập nhật dữ liệu hình ảnh trực tiếp tại hiện trường để người mua theo dõi sát sao.

Mục lục
  1. 01I. Cập nhật tiến độ dự án Imperia Sensa Park tháng 09/2026: Hoàn thành đê bao
  2. 02II. Lưu trữ nhật ký khởi công tháng 08/2026 (Lịch sử thi công)
  3. 03III. Hạ tầng giao thông và năng lực triển khai của MIK Group
  4. 04IV. Bảng timeline theo dõi tiến độ dự án Imperia Sensa Park
  5. 05Câu hỏi thường gặp về tiến độ dự án Imperia Sensa Park

I. Cập nhật tiến độ dự án Imperia Sensa Park tháng 09/2026: Hoàn thành đê bao

Bước sang tháng 9/2026, công trường ghi nhận bước tiến rõ nét về hạ tầng kỹ thuật. Mặt bằng chuẩn bị cho công tác thi công nền móng được bảo vệ nhờ tuyến đê bao cừ ván kiên cố ven sông trước mùa mưa bão.

Toàn cảnh tiến độ dự án Imperia Sensa Park trên khu đất 5 ha nhìn từ trên cao
Toàn cảnh khu đất khoảng 5 ha nhìn từ trên cao đã hoàn thành đê bao ven sông Rạch Chiếc và kênh Một Tấn.

Dấu mốc then chốt trong giai đoạn đầu là tuyến đê bao bờ kè sông Rạch Chiếc đã hoàn thành cơ bản. Hệ thống cừ ván bê tông dự ứng lực lượn sóng được đóng sâu vào nền đất. Hệ thống này ngăn ngừa hiện tượng xói lở đất bờ sông và tạo điều kiện thuận lợi cho công tác đào móng sau này.

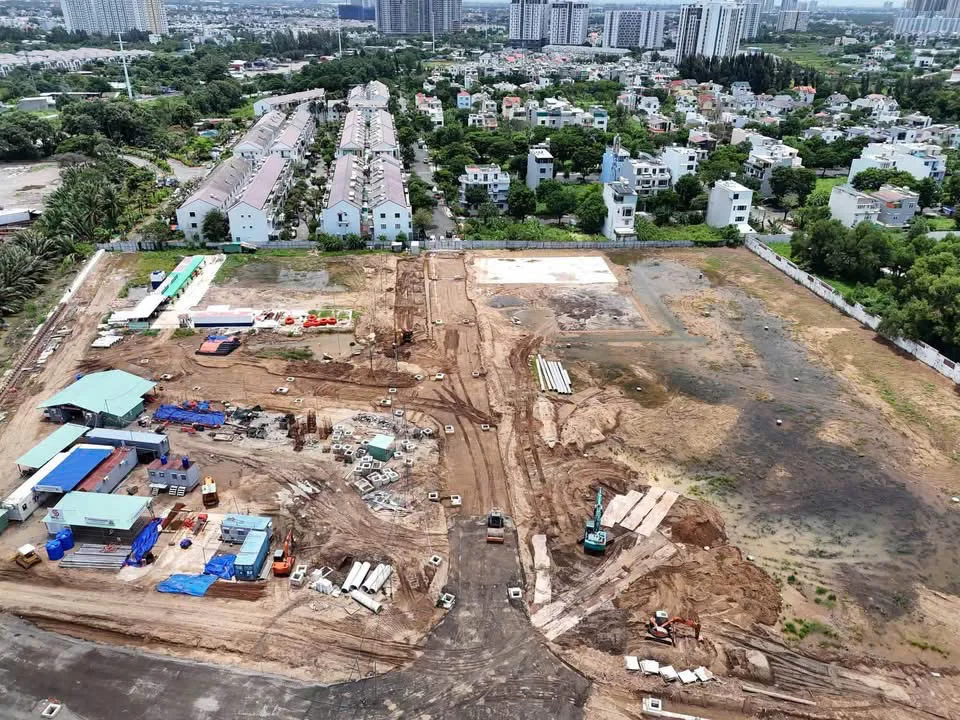

Mặt bằng toàn cảnh tiến độ dự án Imperia Sensa Park trên thực địa
Mặt bằng toàn cảnh công trường cho thấy phân khu nhà liền kề hiện hữu phía sau rất đồng bộ.

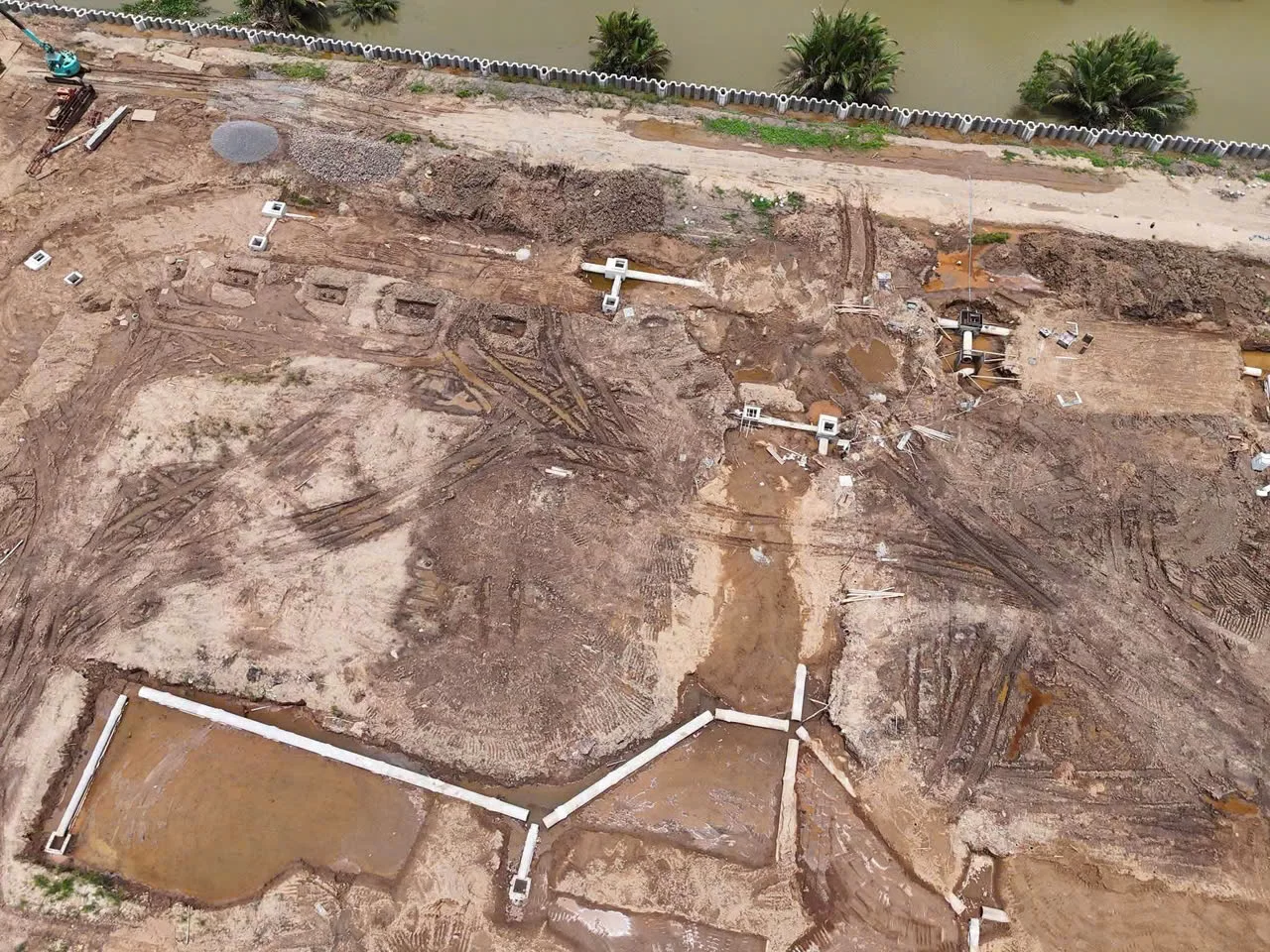

Đê bao vây cừ bê tông lượn sóng ven sông Rạch Chiếc
Hạng mục đê bao vây cừ bê tông lượn sóng ven sông Rạch Chiếc đã hoàn thành thi công.

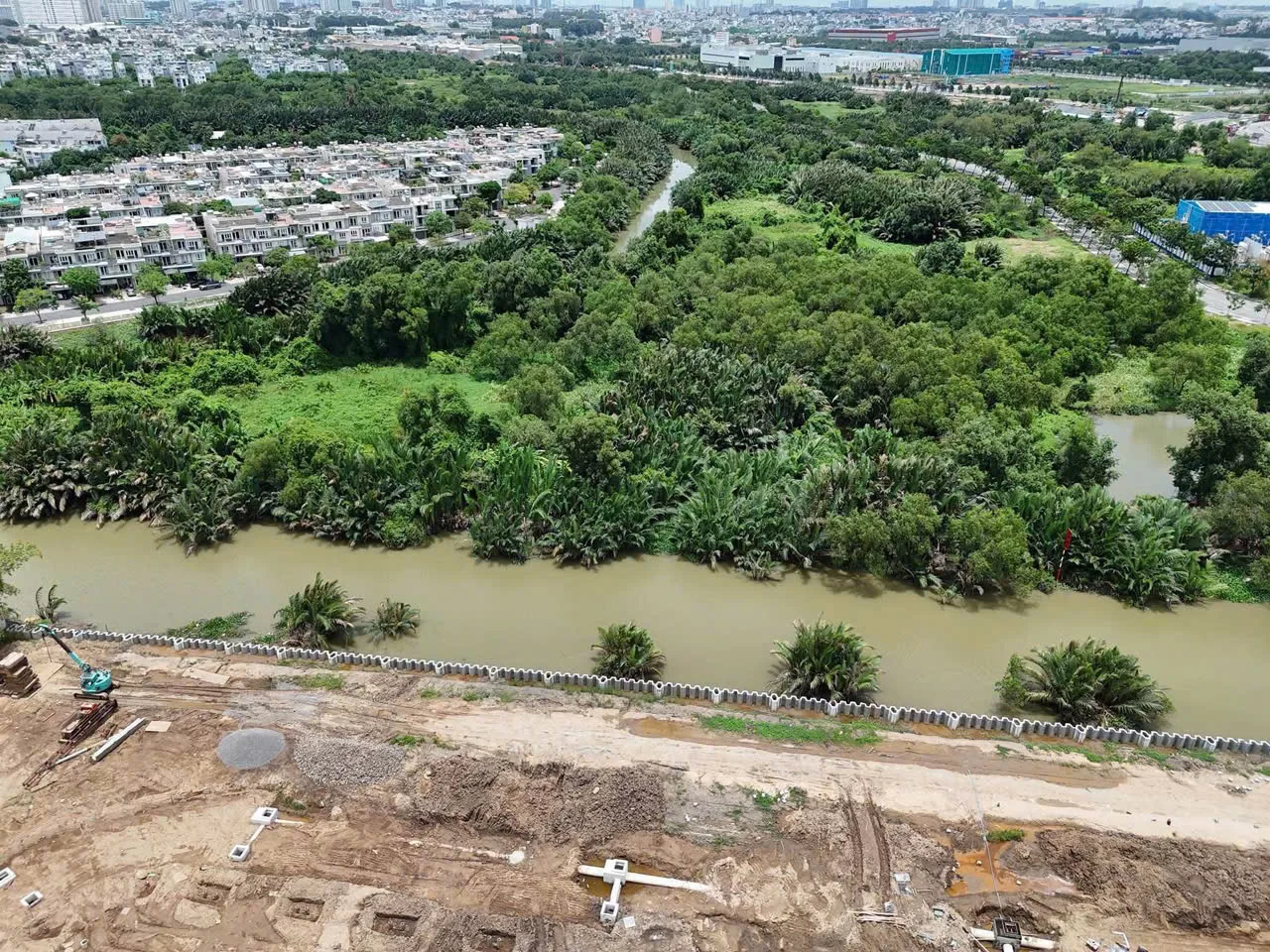

Tuyến kè cừ bê tông chạy dài dọc bờ sông Rạch Chiếc
Tuyến kè cừ bê tông chạy dài dọc bờ sông Rạch Chiếc bảo đảm sự ổn định cho toàn bộ công trình.

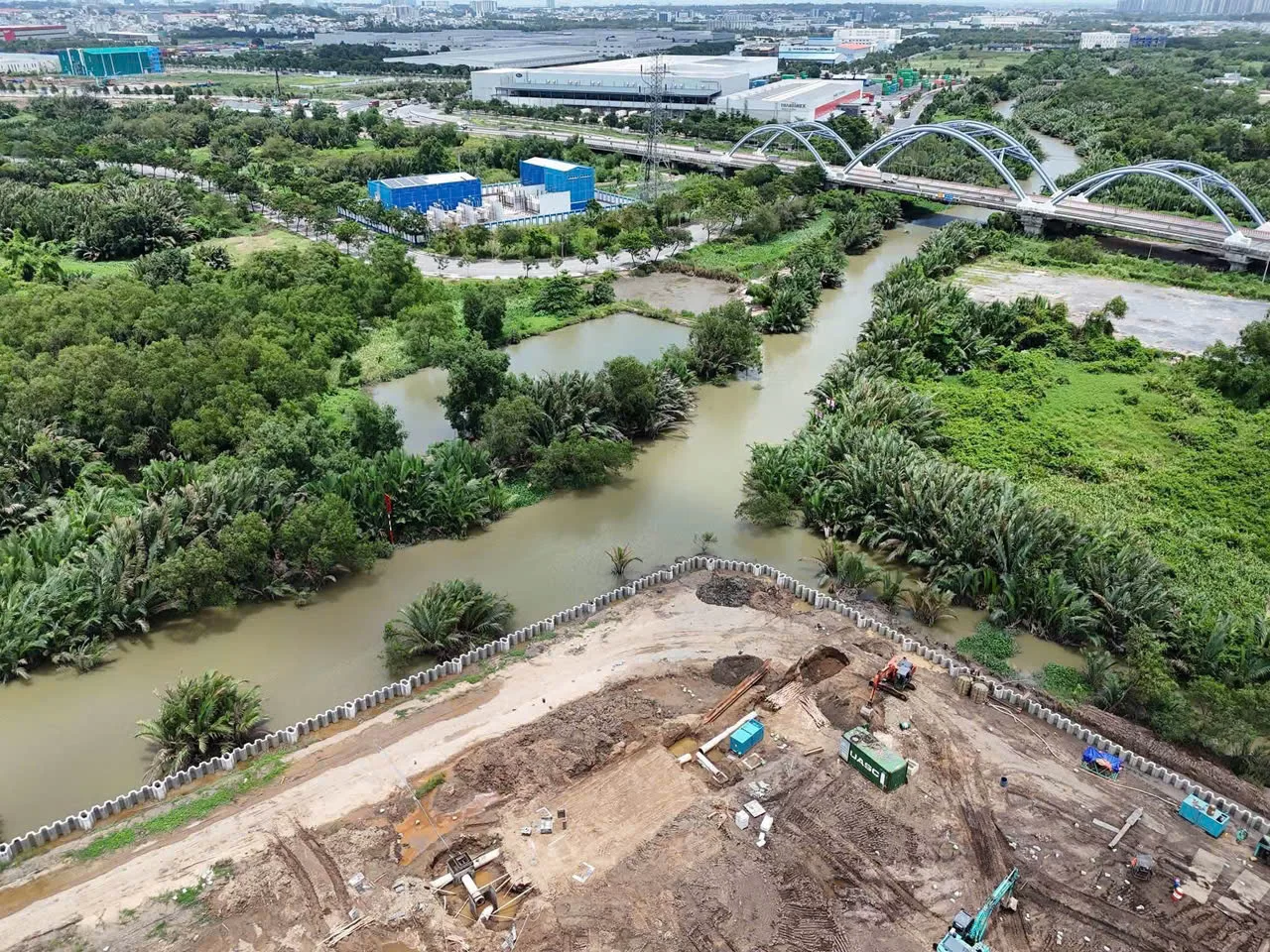

Khúc cua ngã ba sông Rạch Chiếc và kênh Một Tấn
Khúc cua ngã ba sông Rạch Chiếc và kênh Một Tấn đã được thi công đê bao khép kín an toàn.

Thi công hệ thống thoát nước và cống hộp kỹ thuật ngầm

Các tổ đội kỹ thuật đang triển khai lắp đặt cống hộp ngầm. Những ống cống bê tông ly tâm đường kính lớn được đặt dọc các tuyến đường trục nội khu. Việc bố trí này đảm bảo hệ thống thu gom nước mưa và nước thải hoạt động trơn tru ngay từ ban đầu.

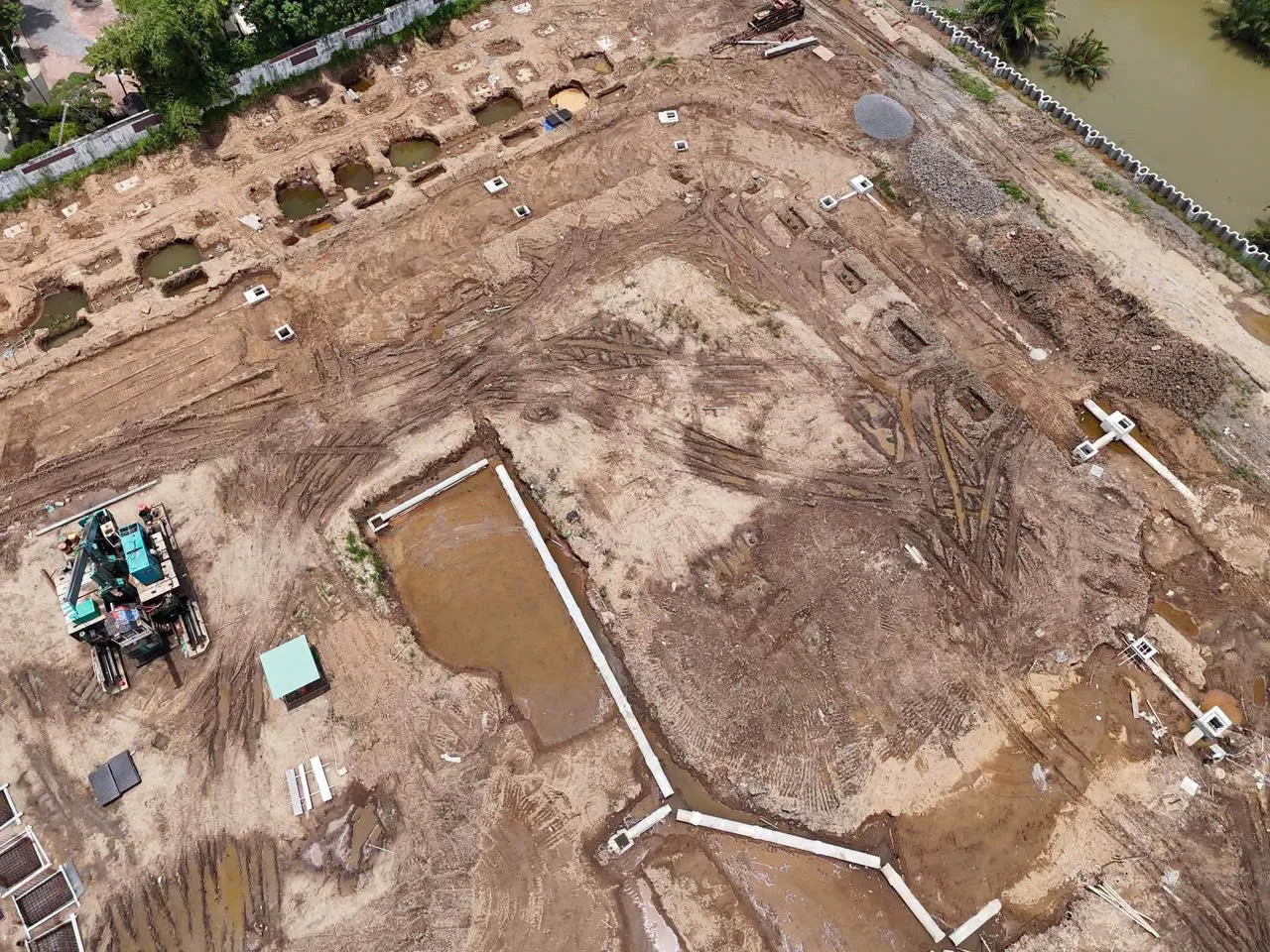

Thi công cống ngầm hạ tầng trong tiến độ dự án Imperia Sensa Park
Công tác đào mương và đặt ống cống bê tông ly tâm ngầm đang diễn ra khẩn trương.

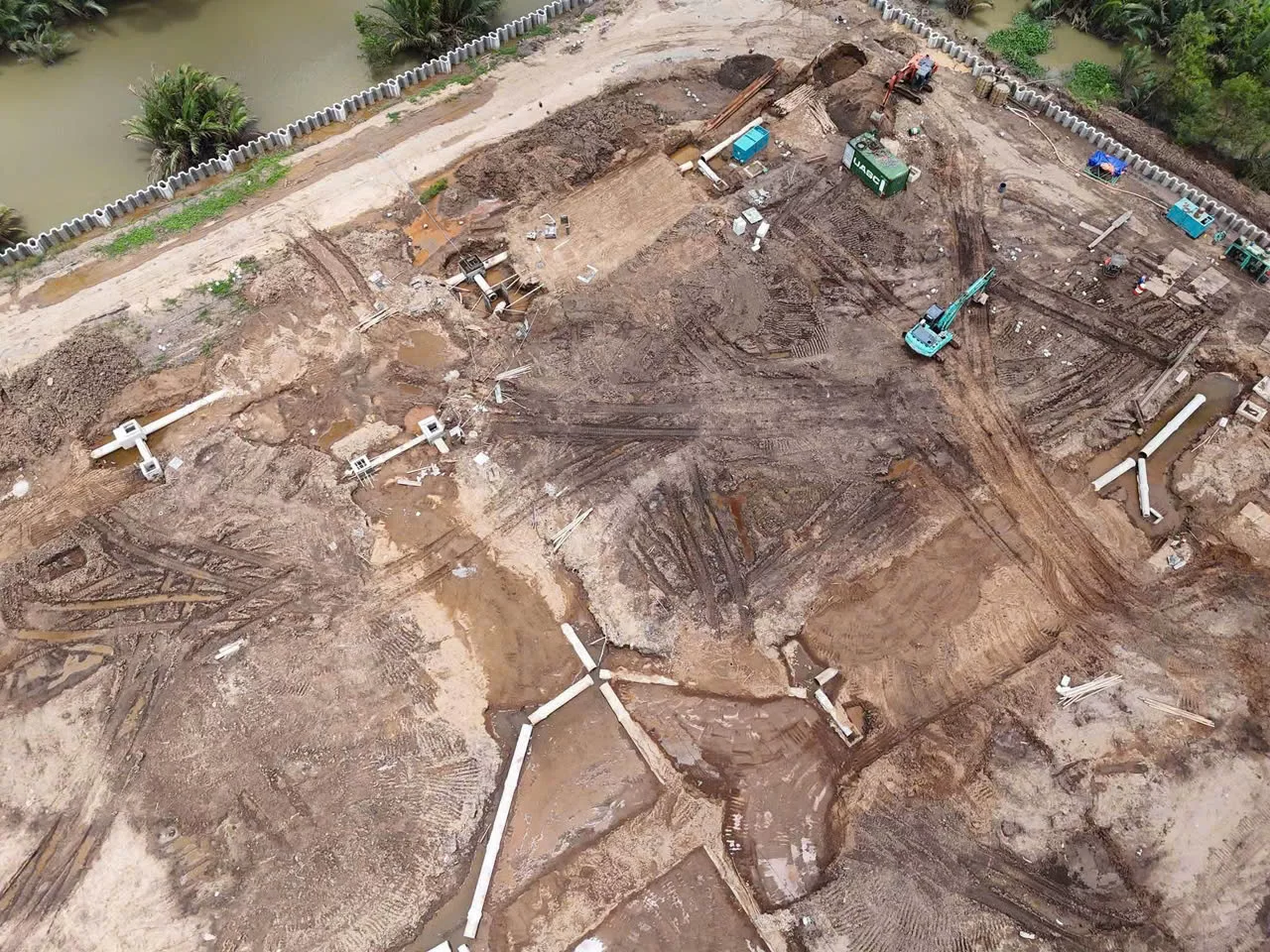

Máy đào đang xẻ rãnh thi công hạ tầng ngầm kỹ thuật
Máy đào đất xẻ rãnh kỹ thuật chuẩn xác theo từng tim cọc thiết kế.

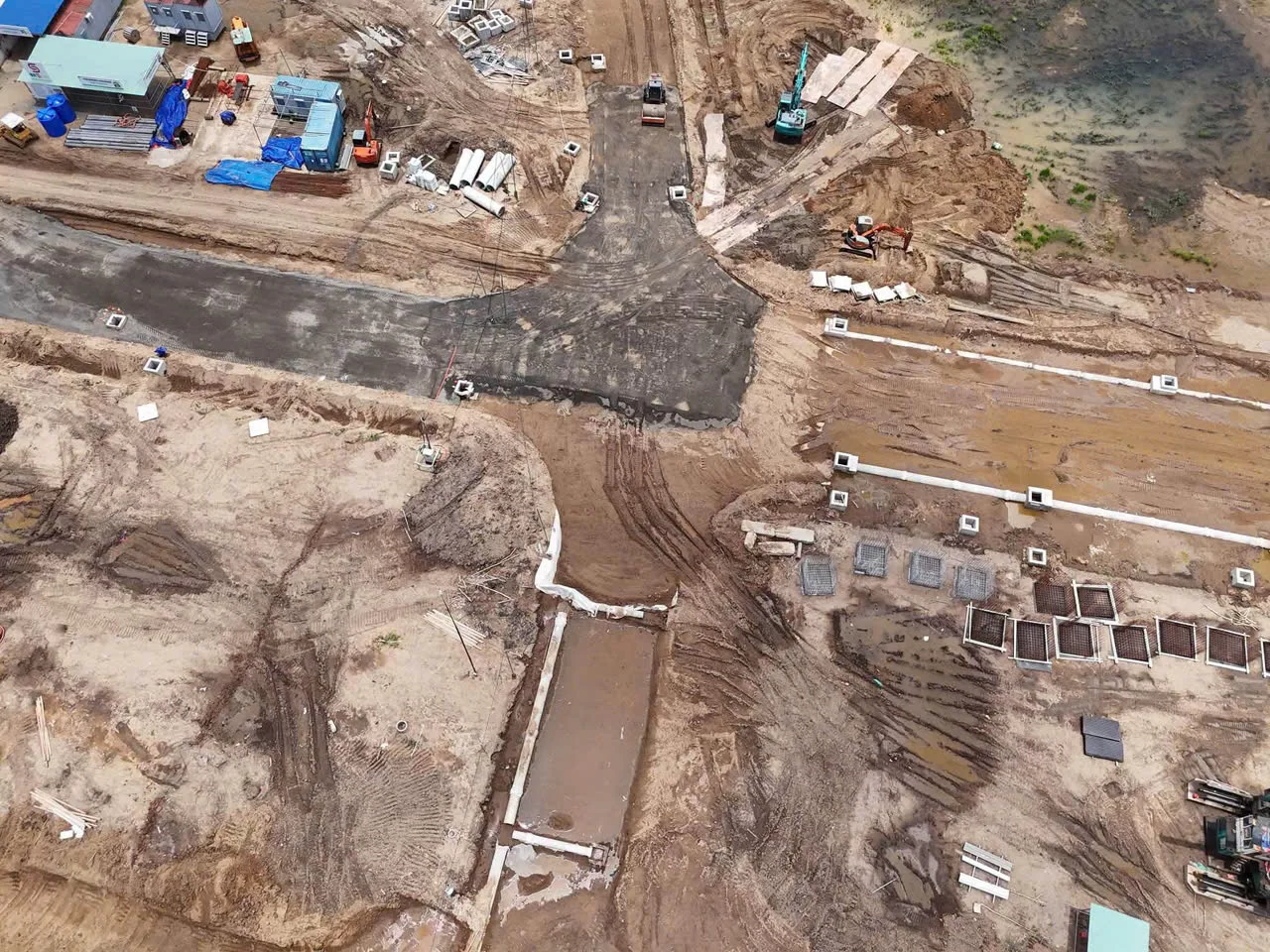

San gạt tuyến đường nội bộ phục vụ tiến độ dự án Imperia Sensa Park
Tuyến đường nội bộ công trường đã san gạt và lu lèn đá cấp phối chắc chắn.

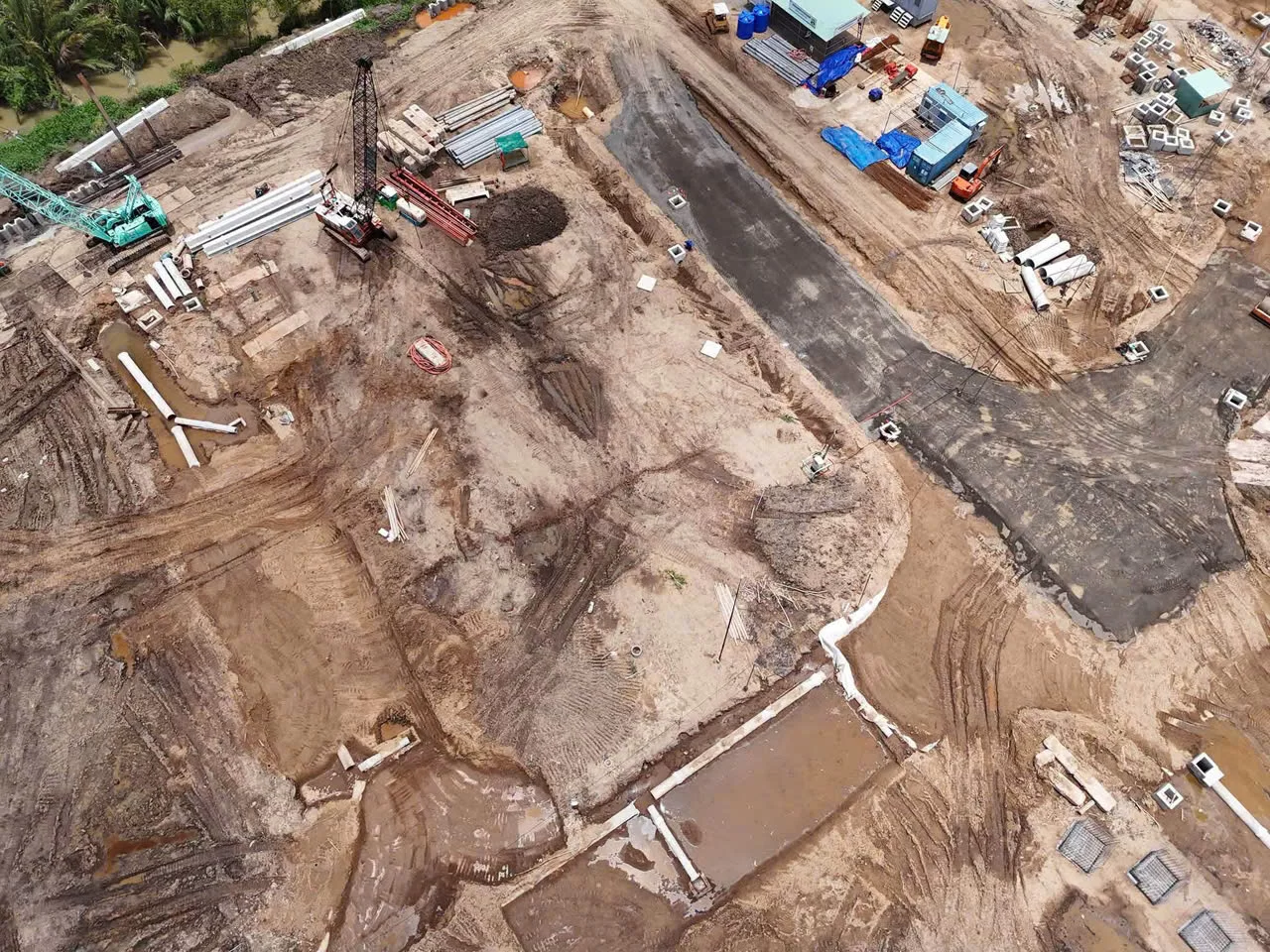

Mặt cắt trục đường chính công trường
Mặt cắt trục đường chính kết nối thẳng ra trục Liên Phường rộng mở.

Tập kết thiết bị ép cọc và thử tải nền móng

Các giàn máy ép cọc tự hành trọng tải lớn đã được tập kết đến hiện trường thi công. Nhà thầu đang định vị thiết bị vào đúng vị trí cọc thử tải để tiến hành thí nghiệm nén tĩnh cọc trước khi chuyển sang giai đoạn đại trà.

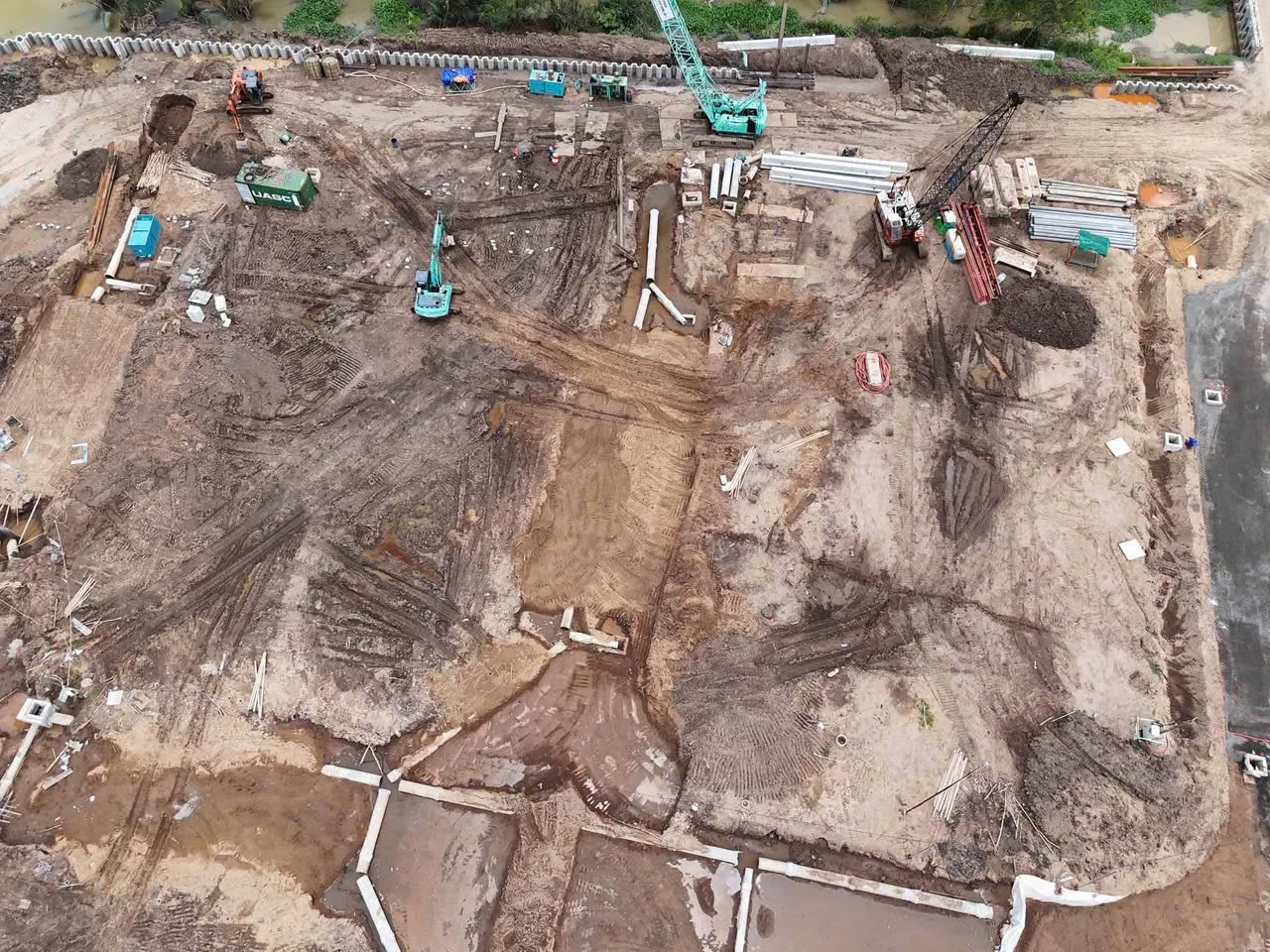

Tập kết máy ép cọc thử tải theo tiến độ dự án Imperia Sensa Park
Dàn máy ép cọc cơ giới lớn đã tập kết tại mặt bằng dự án sẵn sàng ép thử tải.

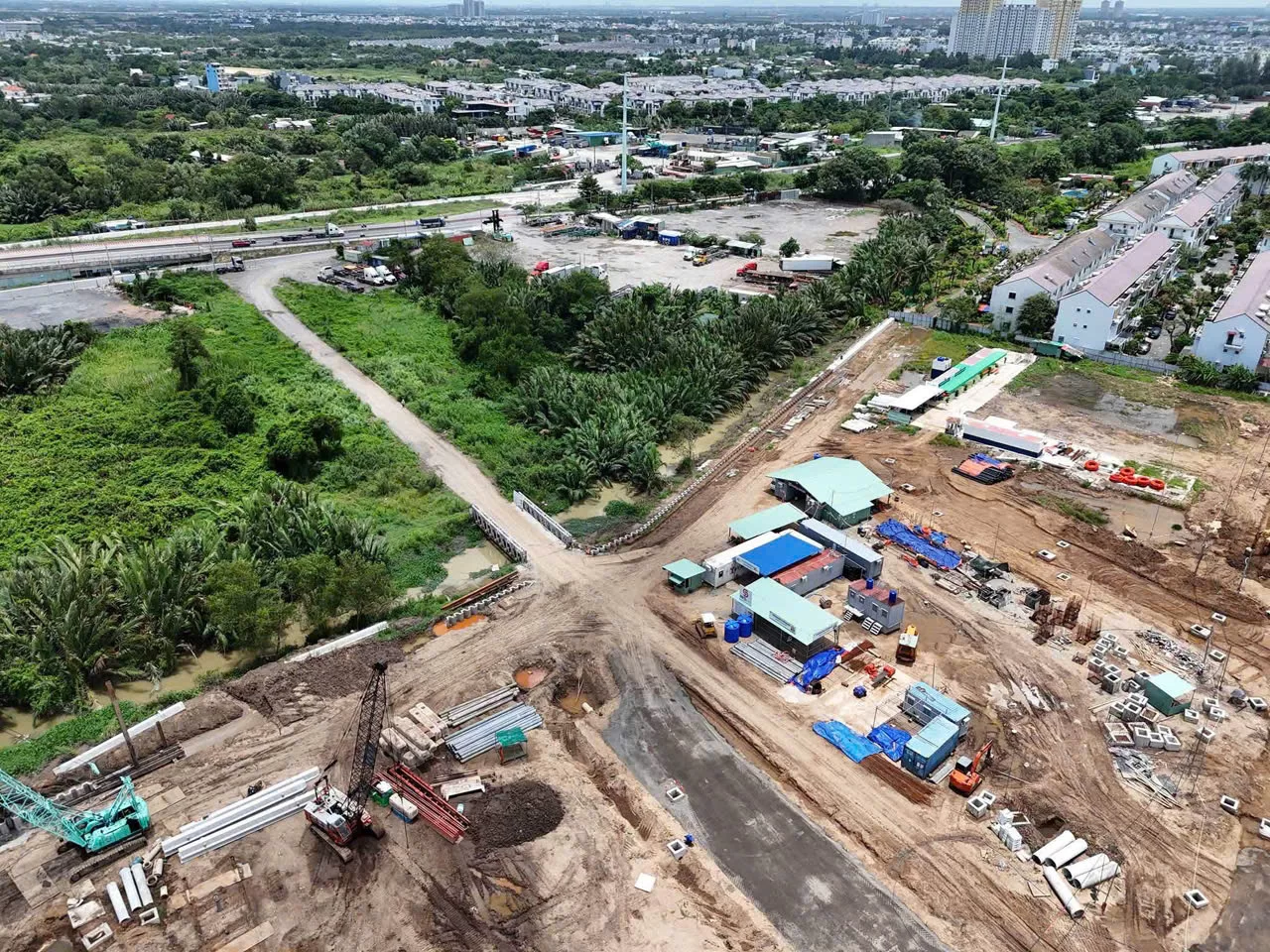

Định vị tim cọc thử nghiệm trong tiến độ dự án Imperia Sensa Park
Toàn cảnh khu vực định vị tim cọc đã được cắm mốc tiêu chuẩn kỹ thuật.

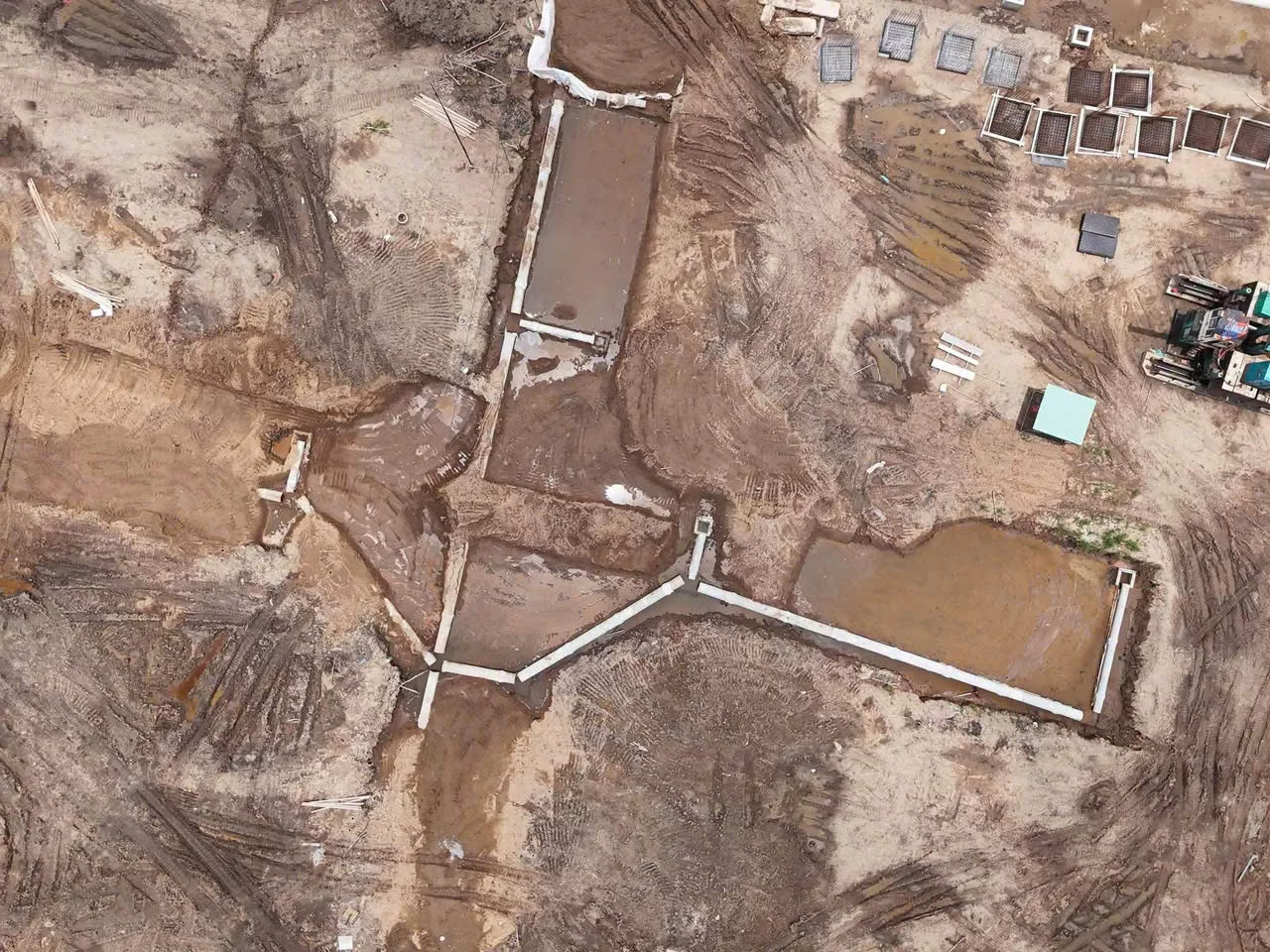

Nhà điều hành ban chỉ huy công trường và cầu sắt tạm
Nhà điều hành ban chỉ huy công trường và cầu sắt tạm hoạt động an toàn.

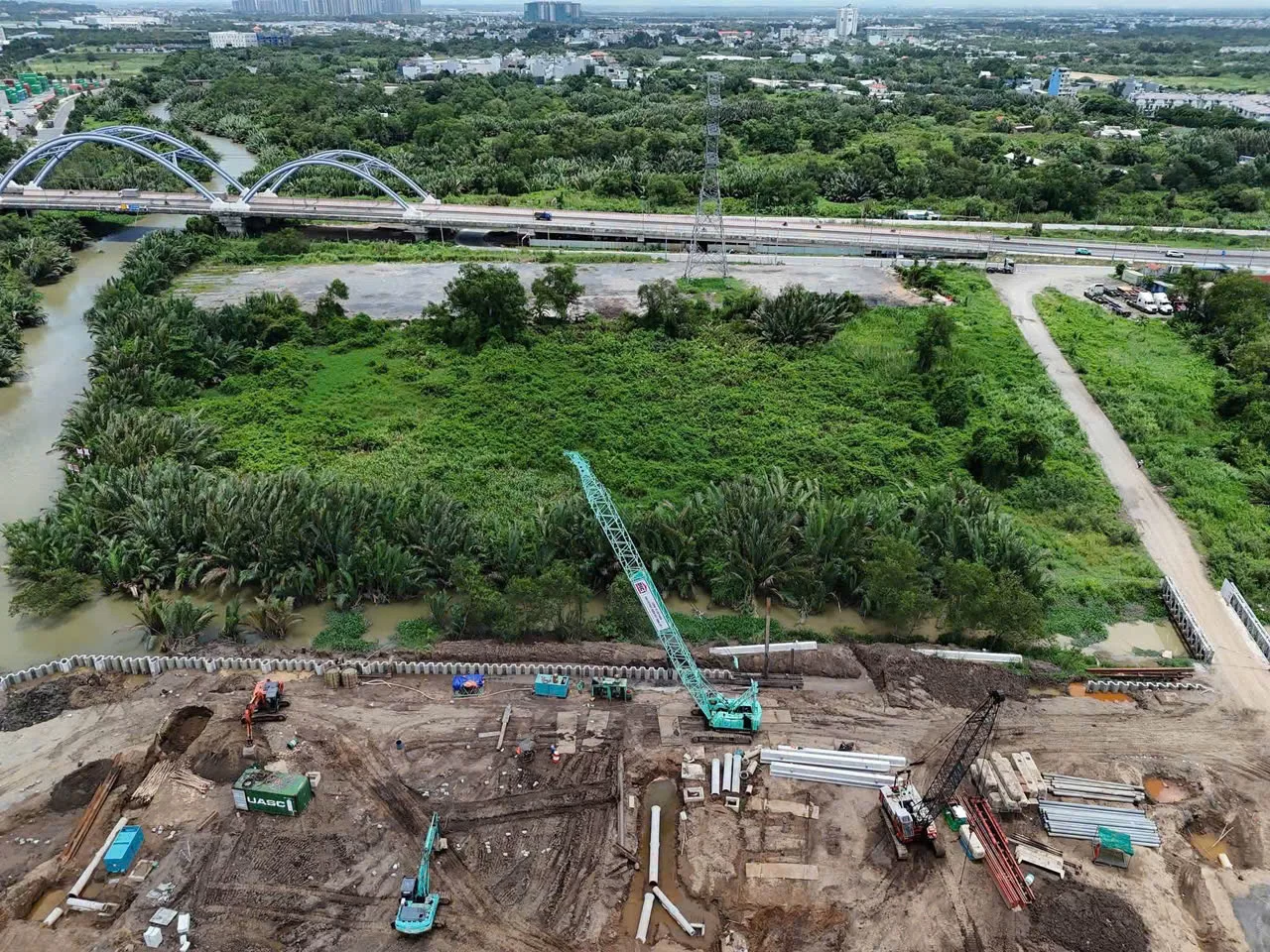

Tầm nhìn từ công trường hướng về cầu cạn Vành đai 2
Tầm nhìn từ công trường hướng về cầu cạn Vành đai 2 kết nối trực tiếp với trục giao thông chính.

II. Lưu trữ nhật ký khởi công tháng 08/2026 (Lịch sử thi công)

Nhằm giúp khách hàng theo dõi quá trình phát triển thực tế của công trường, DND Realty lưu trữ đầy đủ hình ảnh tư liệu ngày động thổ khởi công 06/08/2026. Chuỗi hình ảnh này phản ánh các mốc thi công mặt bằng qua từng tháng.

Cổng chào khởi công mở đầu tiến độ dự án Imperia Sensa Park ngày 06/08/2026
Cổng chào Lễ khởi công dự án Imperia Sensa Park ngày 06/08/2026.

Sự kiện khởi công ngày 06/08/2026 đánh dấu cột mốc xây dựng thực địa quan trọng của dự án theo tin của SGGP. Buổi lễ có sự hiện diện của ban lãnh đạo MIK Group cùng đại diện các đơn vị tư vấn và nhà thầu xây dựng.

Máy xúc và xe lu tập kết tại công trường tháng 8/2026
Dàn máy xúc và xe lu tập kết tại công trường thời điểm đầu tháng 8/2026.

Tại thời điểm tháng 8/2026, toàn bộ khuôn viên khu đất rộng khoảng 5 ha đã được quây tôn nhận diện dự án. Mặt bằng sau đó được san ủi, phát quang thực bì để phục vụ thi công bờ kè cừ ván.

Toàn cảnh ngày khởi công ghi nhận tiến độ dự án Imperia Sensa Park từ flycam
Toàn cảnh công trường ngày khởi công 06/08/2026 nhìn từ Flycam bao quát toàn khu đất.
Vị trí khu đất dự án Imperia Sensa Park ven sông Rạch Chiếc tháng 8/2026
Vị trí khu đất ven sông Rạch Chiếc ghi nhận tại thời điểm tháng 8/2026.

III. Hạ tầng giao thông và năng lực triển khai của MIK Group

Khu vực xung quanh dự án trên trục Võ Chí Công đang có những chuyển biến tích cực về hạ tầng. Các hạng mục nâng cấp cầu Nam Lý và hoàn thiện đường Liên Phường góp phần phân luồng phương tiện, hỗ trợ cư dân di chuyển thuận lợi về hướng trung tâm.

MIK Group là tập đoàn phát triển bất động sản với kinh nghiệm thực hiện nhiều dự án quy mô lớn theo Pháp Luật Việt Nam. Các dự án tiêu biểu như The Matrix One hay chuỗi khu nghỉ dưỡng cao cấp tại Phú Quốc. Sự tham gia của các đơn vị uy tín như tổng thầu Ricons, Coteccons và tư vấn giám sát CORE Project Management hỗ trợ bảo đảm chất lượng kỹ thuật công trình. Xem thêm giá bán Imperia Sensa Park.

Quý khách có thể tìm hiểu toàn diện thông tin quy hoạch, bảng giá và phân tích pháp lý tại trang thông tin dự án Imperia Sensa Park của DND Realty.

IV. Bảng timeline theo dõi tiến độ dự án Imperia Sensa Park

DND Realty tổng hợp bảng tiến độ thi công thực tế tại công trường:

MỐC THỜI GIAN HẠNG MỤC THI CÔNG CHÍNH TÌNH TRẠNG THỰC TẾ
06/08/2026 Tổ chức Lễ khởi công dự án và san lấp mặt bằng Đã hoàn thành
03/09/2026 Hoàn thành đê bao cừ bê tông dự ứng lực ven sông Rạch Chiếc và kênh Một Tấn Đã hoàn thành
Tháng 09/2026 Thi công hệ thống cống ngầm hạ tầng kỹ thuật và thử tải cọc móng Đang triển khai
Giai đoạn tới Ép cọc đại trà và thi công hầm móng 2 tháp căn hộ Chuẩn bị triển khai
Mở bán chính thức Kế hoạch mở bán đợt 1 Chủ đầu tư chưa công bố
Bàn giao nhà Bàn giao căn hộ và hệ thống cảnh quan Chủ đầu tư chưa công bố

Câu hỏi thường gặp về tiến độ dự án Imperia Sensa Park

Tiến độ dự án Imperia Sensa Park hiện tại ngày 03/09/2026 đã làm đến đâu?

Đến ngày 03/09/2026, dự án hoàn thành đê bao cừ bê tông dự ứng lực ven sông. Nhà thầu hiện tập trung lắp đặt cống ngầm hạ tầng và chuẩn bị giàn máy ép cọc thử tải trên công trường.

Dự án Imperia Sensa Park chính thức khởi công từ ngày nào?

Dự án được chủ đầu tư tổ chức lễ khởi công vào ngày 06/08/2026, chính thức bước vào giai đoạn san lấp mặt bằng và triển khai các hạng mục xây dựng thực địa.

Vai trò của hệ đê bao sông Rạch Chiếc và kênh Một Tấn là gì?

Đê bao kiên cố giúp ngăn chặn triều cường xâm nhập từ sông Rạch Chiếc, bảo vệ an toàn cho quá trình đào đất và thi công hố móng các tòa nhà cao tầng.

Khi nào dự án Imperia Sensa Park chính thức mở bán?

Kế hoạch mở bán đợt 1 hiện chưa được chủ đầu tư MIK Group ban hành chính thức. Khách hàng nên theo dõi thông báo trực tiếp từ đơn vị phát triển để cập nhật thông tin chuẩn xác.

Thời gian dự kiến ký HĐMB và bàn giao căn hộ là khi nào?

Thời điểm nghiệm thu móng hầm để ký HĐMB cũng như tiến độ bàn giao căn hộ của 2 tháp cao tầng hiện chủ đầu tư chưa công bố văn bản chính thức.
